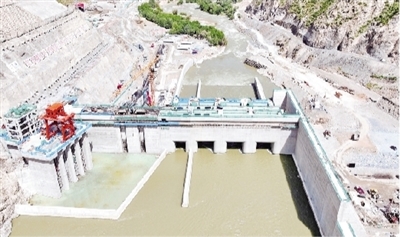

霍尔古吐水电站大坝建设现场。通讯员 米热德力·库尔班 摄
本报和静6月23日讯 (记者 赵富强 通讯员 米热德力·库尔班) 17日,国家能源集团新疆电力开都河公司霍尔古吐水电站引水隧洞开挖、调压井出渣孔施工、枢纽右岸防渗墙浇筑、厂房安装间以下混凝土浇筑及首台机组核心部件安装提前完成,为首台机组发电目标奠定了坚实基础。
6月以来,霍尔古吐水电站建设持续全速推进,通过科学组织施工,优化施工方式,高效开展施工作业,目前引水隧洞累计开挖16850米,完成总长的96.3%,其中进水口至引11+860段已全线贯通;调压井施工通过调整先导孔、避开中心岩柱、平行交叉作业等工序优化,提前完成出渣孔施工,为后续井身开挖创造了有利条件;大坝主体(首部枢纽)右岸防渗墙浇筑完毕,宣告枢纽基础处理全部完成,正式进入大坝填筑阶段;厂房安装间高程以下一期混凝土浇筑顺利收官,首台(3号)机组座环、蜗壳精准安装就位,发电机组核心安装进入关键阶段。
面对当前正在开展的施工作业,施工方积极克服复杂地质工况,严控质量安全,持续高效推进工程建设。
