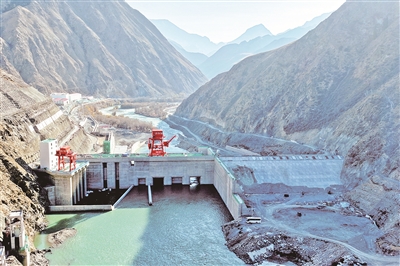

霍尔古吐水电站首部枢纽(10月25日摄)。通讯员 刘海瑞 摄
本报和静10月28日讯 (记者 赵富强 通讯员 刘海瑞 耿广洋) 25日,国家能源集团新疆电力开都河公司霍尔古吐水电站大坝面板混凝土浇筑全部完成,标志着该项目挡水建筑物全部施工完毕。
霍尔古吐水电站大坝为土工膜防渗砂砾石坝,上游侧为混凝土面板,共计421块,总面积约5200平方米,混凝土方量约1560立方米。自首仓面板开始浇筑以来,新疆电力开都河公司科学统筹、精心组织,协同参建单位全力应对高难度斜面作业、夜间低温等施工难点,通过严格落实低温季节混凝土保温养护措施,推行“分仓浇筑、一次成型、流水作业”的施工方法,严把原材料质量关,精准控制混凝土坍落度与振捣工艺,全力保障施工质量。面对工期紧、任务重的挑战,施工现场采用天泵和吊罐协同入仓的方式,多点作业、连续推进,仅用30天即完成全部面板浇筑任务,较原计划提前一周完成目标任务。
霍尔古吐水电站位于和静县境内,是开都河中段规划“两库七级”开发方案中的第三级电站,总装机容量42.65万千瓦,年发电量约16.2亿千瓦时。项目建成投产后,对助推南疆新型电力系统建设和区域经济社会发展具有重要意义。
今年以来,该项目陆续完成引水隧洞贯通、大坝填筑、厂房全面封顶、首台机组定子吊装等作业。此次大坝面板混凝土浇筑的完成,为电站按期实现下闸蓄水目标,以及2026年首台机组投产发电奠定了基础。
